Étapes importantes

Le projet de construction en un coup d’œil : deuxième étape 2021 – 2026

Juillet 2020

La reconversion du site de l’ancien arsenal se poursuit : la Confédération a déposé la demande de démolition des bâtiments de garage existants.

Décembre 2020

Le Conseil national approuve le crédit de construction de CHF 130 millions.

Janvier 2021

Les travaux de construction de la Guisanplatz débutent le 25 janvier. Les entreprises de construction impliquées aménagent dès lors l’infrastructure du chantier.

Février 2021

L’Office fédéral des constructions et de la logistique (OFCL) dépose la demande de permis de construire ordinaire pour le projet partiel 2 « Aménagement du territoire » auprès de l’inspectorat des constructions de la ville de Berne.

Avril 2021

Bulletin D n° 1 : Assainissement des polluants

Juillet 2021

Bulletin D n° 2 : Aménagement du chantier

Juillet – décembre 2021

Travaux sur les pieux forés, jetting, installation d’ancrages, fondation sur pieux : les travaux de consolidation de la fosse d’excavation débutent mi-juillet.

Décembre 2021

Bulletin D n° 3 : La fouille

Avril 2022

Dès maintenant : visites de chantier réservées aux classes scolaires

Juin 2022 – juin 2024

Gros œuvre

Juin 2022

Bulletin D n° 4 : économie circulaire

29 septembre 2022

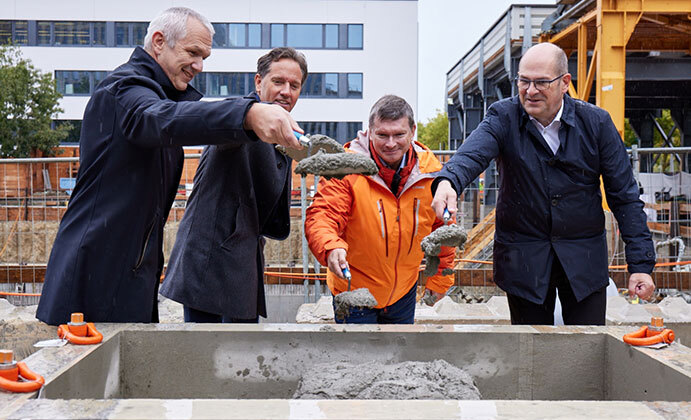

Bâtiment D – Pose de la première pierre

Décembre 2022

Bulletin D n° 5 : construction et rentabilité

Février 2023

Gros œuvre : les premiers murs et plafonds du rez-de-chaussée en cours de construction.

Mai 2023

Le 22 mai 2023, le maintien de la nappe phréatique, entamé pendant la phase de génie civil, s’est terminé.

Juillet 2023

Bulletin D n° 6 : Le gros œuvre

Janvier 2024 – décembre 2025

Planifié : aménagement intérieur

Février 2024

La fin du gros œuvre

Février 2024

Bulletin D n° 7 : Concept énergétique et technique du bâtiment

Février 2026 – juin 2026

Planifié : ameublement

30 juin 2026

Planifié : livraison du bâtiment

1er juillet 2026

Planifié : installation
